La ASF detectó pagos por más de 62 millones de pesos por carpeta asfáltica no ejecutada y promovió 3 procedimientos de responsabilidad administrativa contra servidores de CONAGUA.

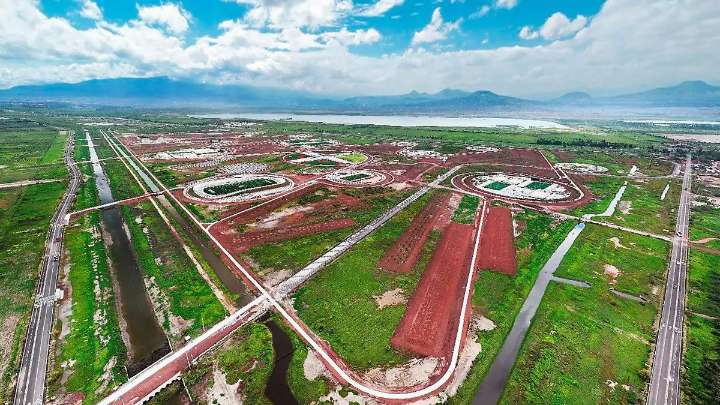

La Auditoría Superior de la Federación (ASF) reveló graves irregularidades en la ejecución de obras del Proyecto Ecológico Lago de Texcoco, donde detectó sobreprecios millonarios, pagos por trabajos no realizados y deficiencias en la calidad de construcción, pese a que en 2024 se ejercieron más de 2 mil 150 millones de pesos de recursos federales.

Pagos por obras inexistentes

El hallazgo más relevante corresponde al contrato 2023-B16-B16-RM-15-RF-LP-A-OR-0003, en el cual se identificaron pagos en exceso por 62.7 millones de pesos por carpeta asfáltica pagada pero no ejecutada.

Durante la verificación física r
