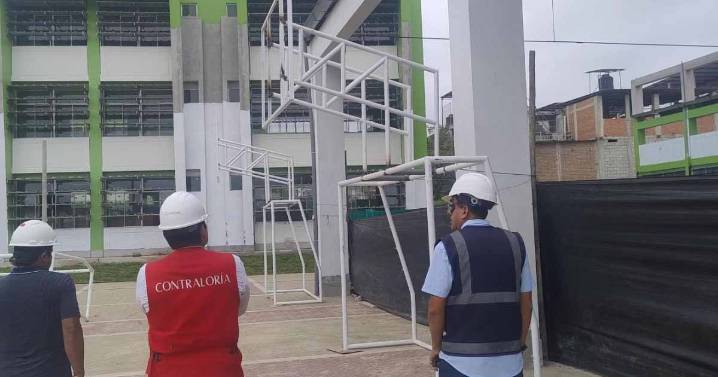

ERP. Expediente técnico no consideró actividades escolares diarias para calcular demanda de energía eléctrica . La Contraloría General de la República – CGR reveló que el expediente técnico de la obra de mejoramiento de la Institución Educativa N° 093 Efraín Arcaya Zevallos (Zarumilla), a cargo del Gobierno Regional Tumbes por más de S/ 41 millones , tiene cálculos incompletos de la demanda energética, lo que podría ocasionar sobrecargas e interrupciones del servicio, perjudicando las actividades estudiantiles.
En el Informe de Control Concurrente n.º 12255-2025-CG/GRTB-SCC (periodo de evaluación del 8 al 25 de setiembre del 2025) alertó que en el expediente no se contempló actividades escolares diarias del colegio para el cálculo de la máxima demanda energética futura, tal
