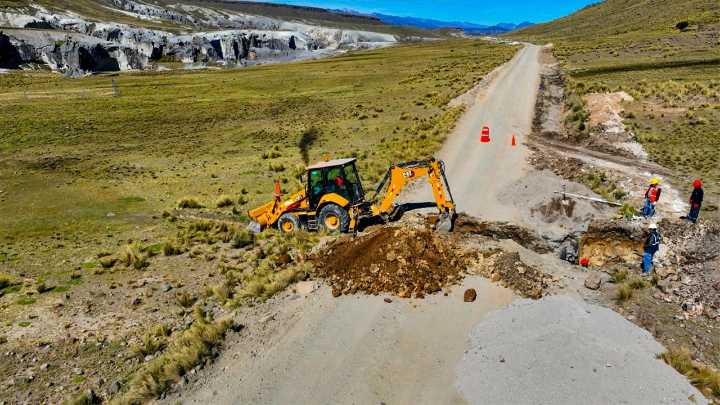

El Consorcio Vial Lucanas registra un retraso del 16.86 % en la ejecución del proyecto “Mejoramiento de la carretera Sancos–Saccsamarca–Putaccasa–Oscconta”, según la verificación realizada por la Comisión de Infraestructura y Proyectos de Inversión Pública del Consejo Regional de Ayacucho.
La comisión, presidida por el consejero Cristian Palomino Cárdenas e integrada por Yulisa Paytán Teves y Teófilo Cuba Condori, detectó deficiencias en el cumplimiento del contrato, como falta de maquinaria y personal ofertado, frentes de trabajo inactivos y ausencia de certificaciones ambientales y arqueológicas en algunos tramos.
De acuerdo con la valorización de julio, el avance físico acumulado apenas llega al 10.69 % (S/ 20 044 096.93), frente al 27.55% programado, lo que evidencia baja capac
